國網青海省海東供電公司加快農網升級改造
10月18日,國網青海省海東供電公司在互助縣威遠鎮西下街村實施10千伏沙二路西下街1社臺區改造工程,新建桿塔35基、200千伏安變壓器一臺,提高供電質量,滿足當地群眾生產生活用電。
據了解,2021年,國網青海省海東供電公司投資3.112億元,實施農網升級改造工程共111項,將新建10千伏開關站3座、10千伏配電室2座、10千伏環網柜42座,新建10千伏柱上開關18臺,新建及改造0.4-10千伏線路547.746千米,新建及改造配變臺區100個、新增容量19085千伏安,改造及新建照明用戶6869戶、動力用戶831戶。

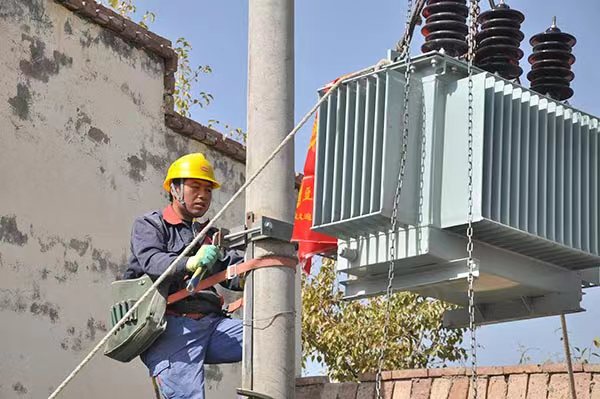

國網青海省海東供電公司在互助縣威遠鎮西下街村實施10千伏沙二路西下街1社臺區改造工程。李永鵬攝
面對農網升級改造工程項目多、任務重、時間緊的實際,國網青海省海東供電公司加強安全管理,組織人員對施工現場的安全措施、施工工序、作業流程及安全工器具配備情況進行檢查,并督促各施工單位立即整改發現的問題和安全隱患,合理制定項目施工計劃,明確目標和責任分工,嚴格考核。同時,加強過程監督力度,不定期抽查施工環節,檢查施工工藝,確保農網升級改造工程高標準、零缺陷投入運行,使每個施工環節均處于可控、在控、能控,力爭做到農村配電網臺區“改造一個,達標一個,鞏固一個!
此外,國網青海省海東供電公司還結合安全檢查活動,強化農網升級改造作業計劃的執行,細化秋冬季作業安全管控,結合氣候和負荷的變化特點,制定季節性應對措施,梳理在建工程的里程碑計劃,根據秋冬季施工特點,制定有針對性的預控措施,有序推進農網升級改造工程。
截至目前,國網青海省海東供電公司111項農網升級改造工程已全部開工,整體進度45%。(來源:國網青海省海東供電公司 李永鵬、張淼鑫)
